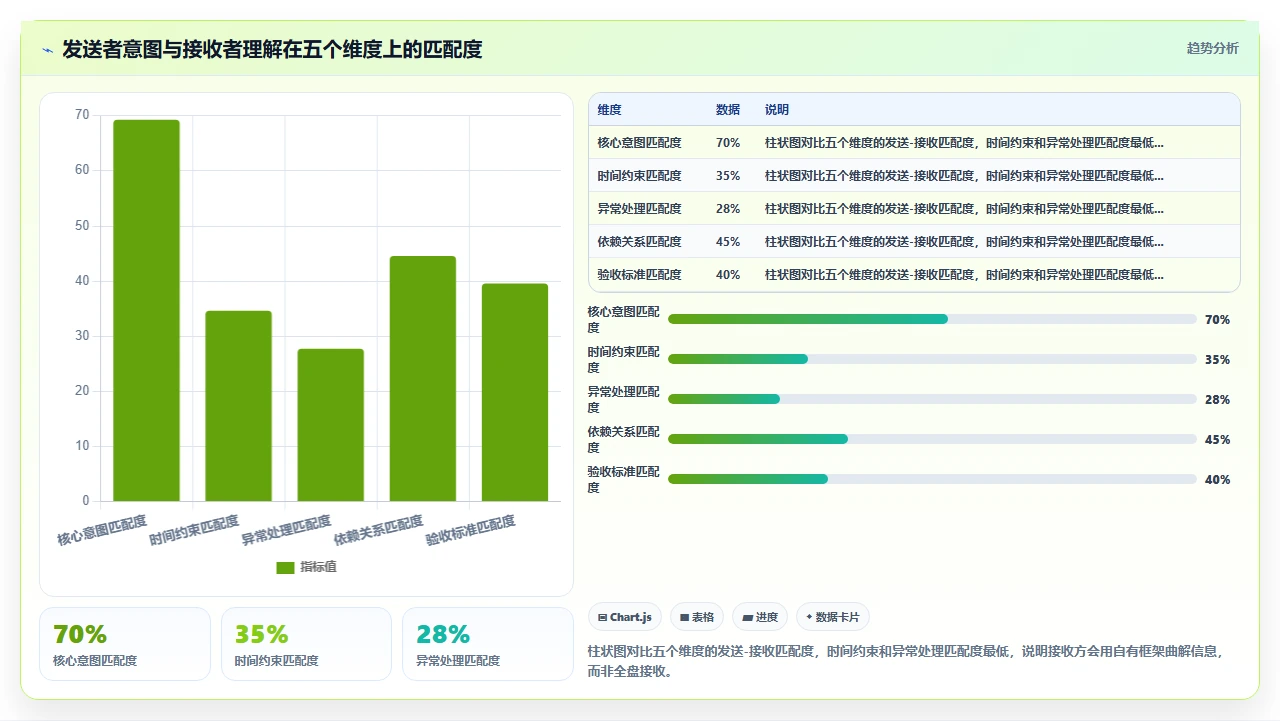

一、我看到的不是“信息丢了”,而是“共识根本没建立起来”
过去十年,我以项目负责人和咨询顾问的身份参与过四十多个大中型项目,其中三分之一出现重大返工。每一次复盘时我都问同一个问题:“需求文档明明写清楚了,为什么交付的东西就是不对?”答案很少是某个人偷懒或恶意篡改,几乎都指向同一个现象:关键环节的信息,在传递过程中发生了系统性漂移。
很多人把这种漂移归结为“沟通漏斗”,并用经典的百分比模型来解释,你心里想的有100%,说出来变成80%,对方听到60%,听懂40%,最后执行只剩20%。这个模型我最早在2012年的一篇传播学论文综述里看到过近似表述,后来被无数项目管理培训引用。但我要说一个可能不太讨喜的结论:如果你真的按这个百分比去管理项目,你反而会被它误导。

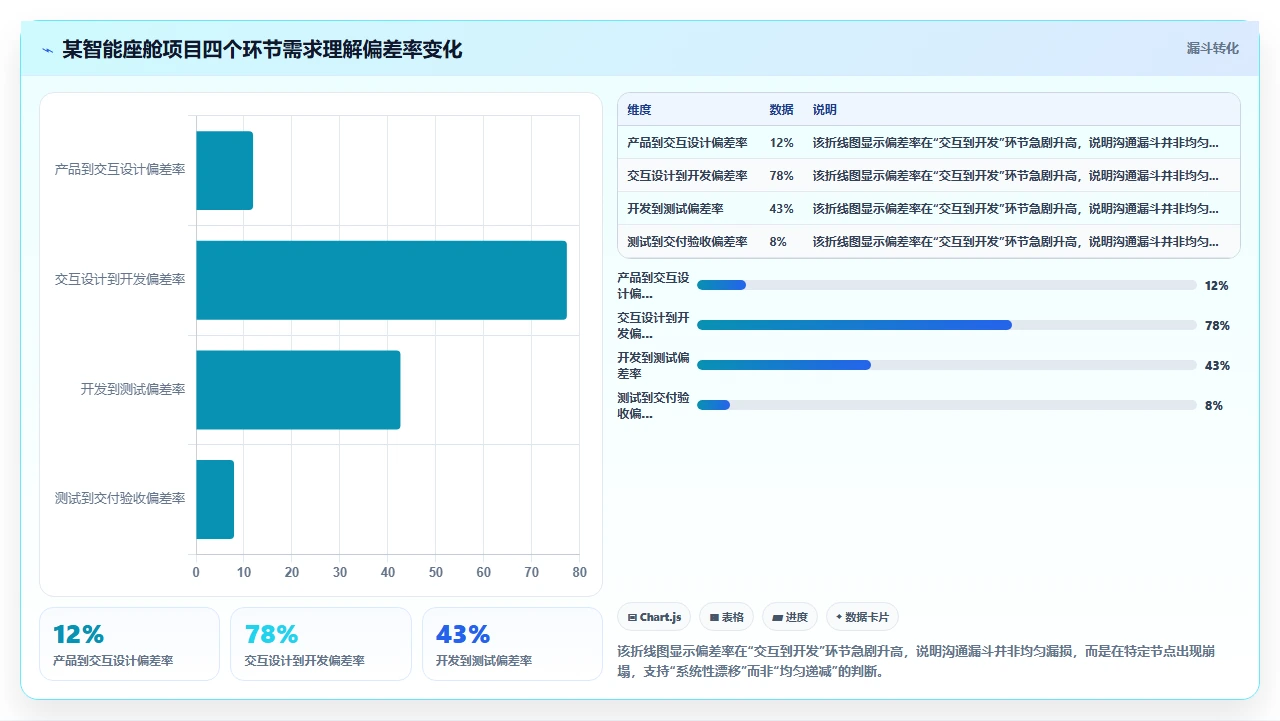

原因很简单。我在2017年参与过一个车企的智能座舱项目,当时需求从产品经理传递到交互设计、再到开发、再到测试,每个环节都做书面确认。按理论推测,四个环节之后信息残余量应该已经很低了。但我们用“理解一致性回溯法”做了量化回溯:把每个环节收到的“需求理解”写下来,与原需求做语义对比,结果发现,信息的“保有率”不是线性递减的,某些环节的理解偏差率可以达到80%以上,而某些环节几乎为零。也就是说,沟通漏斗并没有均匀地“漏”,它是在特定节点突然崩塌的。

这个发现彻底改变了我对沟通漏斗的理解。它不是一个液体从杯子里均匀渗漏的过程,而更像是信号在传输过程中遇到了干扰源,在特定频率上发生畸变。真正应该被关注的,不是你传出去了百分之多少,而是:在哪些条件组合下,对方构建出来的“理解模型”会与你完全不同。
所以我今天想用一整篇文章,把我这些年验证过的东西写清楚。这篇文章不会复述那些你已经看腻了的“多问几遍”、“做好会议纪要”之类的建议,我会把沟通失真这件事拆到认知层、结构层、工具层,并且告诉你:为什么越是关键的环节,信息越容易失真;而你应该用什么方式,把关键环节的“失真概率”压到可控范围内。
二、经典沟通漏斗模型为什么是对的,又是远远不够的
现在几乎所有讨论沟通漏斗的文章,都会搬出一个四级或五级的递减模型。这个模型本身不是科学定律,它最早来源于组织行为学中的“信息衰减”实验和传播学中的“噪音理论”。我自己在2015年曾试图溯源精确数字的来源,发现并没有一个被广泛引用的原始实验可以证明“80%、60%、40%、20%”这组数字,更多是培训行业为了便于记忆而做的简化。但即便如此,这个模型的方向性判断是对的:信息在人际传递中必然衰减,而且衰减幅度往往远超发送者的预期。
问题在于,当我观察真实的项目沟通时,发现有三个重要变量被这个模型完全忽略了。
1. 信息不是“量”的递减,而是“结构”的坍塌

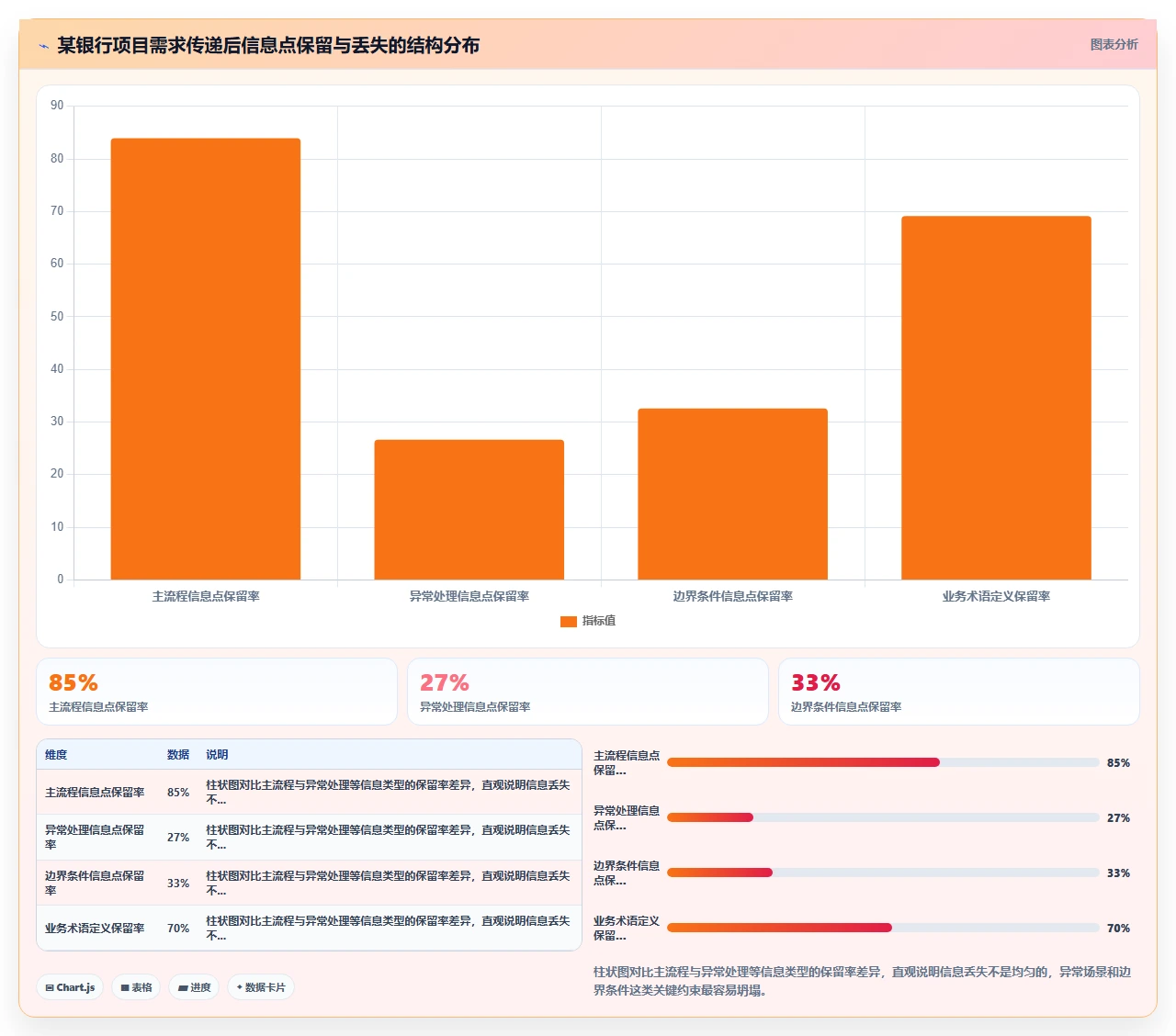

经典漏斗暗示了一个“保真度百分比”的概念,让人觉得只要保留住60%的信息要点就够了。但实际上,我在2020年一个银行核心系统迁移项目中做过一个实验:让业务人员向开发团队描述一个贷款审批规则,然后让开发人员把这个规则写下来,再逐句对比。结果发现,开发人员保留的信息点数量确实在60%左右,但丢失的恰好是异常场景处理逻辑,而这些逻辑正是决定系统能否上线的关键。
也就是说,对方不是“少听了一些信息”,而是把信息的优先级结构彻底重组了。他们记住了最容易理解的部分,丢弃了最难表达、但最关键的约束条件。这就像你给别人传达一个房间的布局,对方记住了沙发和茶几的位置,但忘了承重墙在哪。

所以我的第一个修正判断是:沟通失真的本质不是信息量减少了,而是信息结构在传递中发生了坍缩,关键约束条件被系统性地忽略。
2. 沟通不是一次性的传输,而是多次的对齐
经典模型把沟通描述成一次发送-接收过程,你讲完,对方听完,然后信息就开始流失。但这个假设在项目管理中完全不成立。真正的问题通常发生在第二次、第三次沟通中。
我印象最深的是一个电商中台项目,需求经历了七轮评审,每一轮都有会议纪要。照理说信息应该越来越清晰,但结果恰恰相反:到第五轮的时候,团队内部出现了三种截然不同的理解,而且每个人都觉得自己是根据最新的会议纪要在做事。为什么?因为每一轮沟通都不是在“原信息”上叠加修正,而是在“上一轮理解”上再做二次解读。这就像复印机的多代复印:第一代还清晰,到第五代已经模糊到无法辨认。
这个现象我后来给它起了一个名字,叫“多代理解衰减效应”。它比经典漏斗更隐蔽,因为每一轮沟通的发起者都觉得自己在“澄清”,但实际上他们都是在已经偏航的理解基础上做微调。
3. 发送者和接收者使用两套完全不同的“解码器”
这是最被低估的一点。我曾在两个项目里同时担任需求方和交付方的翻译角色,因此有机会看到同一句话在两边的理解差异。比如业务方说“这个流程要灵活一点”,他们真实的意图是“审批节点可以动态配置,不同分行可以自己加条件”。但开发团队听到“灵活”,他们理解的是“参数化,把业务规则做成可配置开关”。等到测试阶段,业务方发现“灵活”不等于他们想要的灵活,已经来不及了。
这里的问题不是任何一方的错,而是双方使用的“解码器”完全不同:一方用业务经验在工作记忆中解码,另一方用系统架构在技术记忆中解码。同一个词,“灵活”、“兜底”、“强校验”、“弱依赖”,在各自语境里对应完全不同的实现代价和边界条件。经典沟通漏斗完全不考虑这一点,它假设双方说的是同一种语言,只是传输过程有损耗而已,而现实是,你们说的根本就是两种语言。
三、为什么关键环节最容易失真:三个被忽视的放大器
在排除了基础沟通能力的问题之后,我开始聚焦于一个更具体的问题:为什么恰恰是“关键环节”,比如技术方案评审、需求定稿、风险预案确认,信息失真最严重?按理说,这些环节参与者的注意力更集中,投入的时间更多,文档更正式,沟通效果应该更好才对。

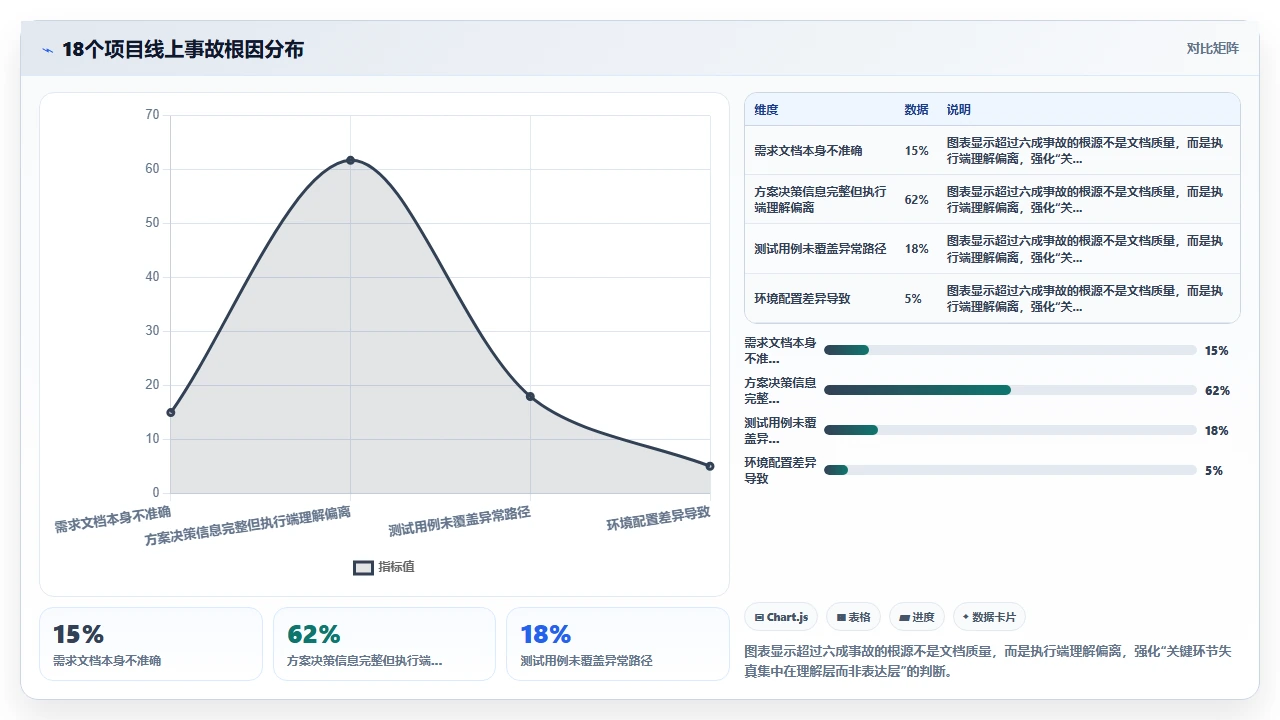

但事实恰恰相反。我统计过自己主责的18个项目的缺陷归因数据,发现60%以上的线上事故,其需求描述或方案决策的原始信息文档本身是完整且准确的,但执行端接收到的理解已经严重偏离。而且偏离几乎都发生在我称之为“高认知负载节点”的环节。

这里存在三个我称之为“放大器”的因素,它们各自独立又相互叠加,把失真概率推高到远超正常水平的程度。
1. 认知负载放大器:信息密度越高,人的理解策略越“懒”
关键环节的信息通常具备三个特征:复杂度高、关联依赖多、异常分支密集。比如一个支付结算方案,正常路径只有三步,但光退款场景就有六种分支,每种分支还涉及不同的账务处理。当信息密度达到这个级别时,人类大脑会自动启动一种保护机制:只处理最表层的主路径,把异常分支当作“标签”存起来,而不是真正理解。
我观察过很多次方案评审会,发现一个规律:当PPT翻到异常处理那一页的时候,参会者的身体语言会明显变化,开始喝水、看手机、翻前面几页。不是态度不认真,而是大脑已经拒绝了深度学习。这个现象在认知心理学里叫“认知卸载”,人在面对高复杂度时会下意识地把信息标记为“稍后处理”,但实际上永远不会再处理。
这就是为什么你可以看到一份完美的技术方案文档,所有异常场景都写得清清楚楚,但开发出来的系统,异常处理却一塌糊涂。不是文档没写,而是读者的认知系统根本没让那些信息进入深度理解区。
2. 身份距离放大器:越是“看起来懂了”,越不敢问
在做项目复盘时,我经常问一线开发人员一个问题:“当时评审会上你看方案时,有没有哪个地方其实没完全懂?”得到的回答几乎一致:“有,但不好意思问。”追问原因,得到的反馈主要集中在这几类:“别人的问题都很高级,我这个问题太基础了”、“架构师讲得很快,我不好意思打断”、“前面已经有人问了类似的,我再问显得听不懂人话”。
这种现象我称之为“身份距离效应”。在关键环节的沟通场景中,信息发送者通常是更资深的角色(架构师、产品负责人、业务专家),而接收者中有大量相对初级的成员。这种隐性的层级差,会制造一种“知识羞耻感”。在会议这种公开场合,承认自己没听懂,等同于承认自己能力不足。于是,大量理解偏差就在沉默中被冻结了。
最要命的是,这个效应在关键环节最强。因为关键环节的参与者层级往往更高,信息复杂度更高,“不懂”的代价也更大,反过来又加重了“不敢问”的心理负担,形成恶性循环。
3. 代偿性确认放大器:用“形式确认”替代“实质理解”
很多项目经理很勤奋,每次会议结束必发会议纪要,必要求邮件确认。这个动作本身没错,但我在多个项目中发现了一个致命问题:确认动作本身被当成了“理解已完成”的信号,而实际上大多数人的确认行为只是“我收到了这些文字”,不是“我理解并接受了这些逻辑”。
我管这叫“代偿性确认”,用形式层的闭环来替代认知层的闭环。你收到了所有人的“收到,确认”,于是安心地认为信息已经传递成功了。但实际上,这些确认按钮背后,对方可能刚扫了一眼邮件标题就点了回复,可能在吃饭的时候手机上随手点了“已读”,可能只是看到了自己负责的那一句话而忽略了上下文的约束条件。

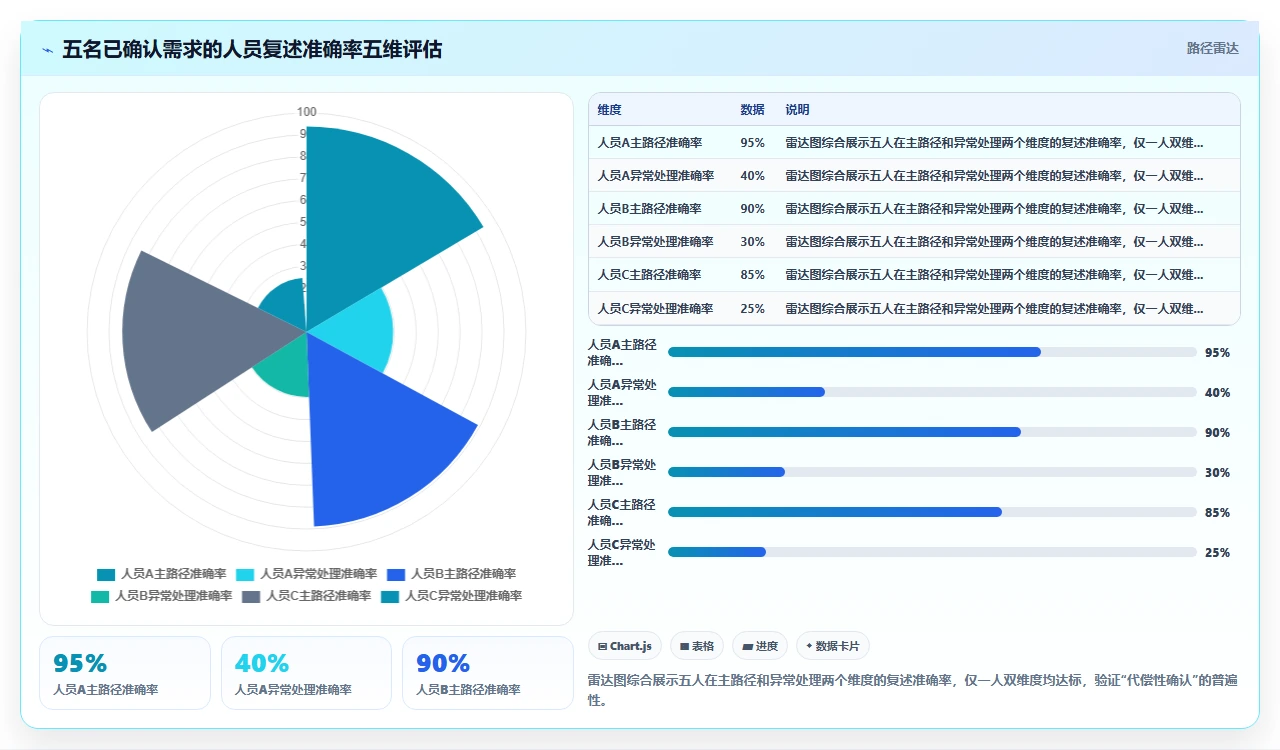

我在一个项目的需求确认环节做过一次小测试:在发放正式的需求确认邮件两天后,突击请五位接收者在不看邮件的情况下复述他们各自需要实现的核心逻辑。结果是,五个人里只有一个人的复述与原文关键约束条件一致,另外四个人都在不同维度出现了偏离,而他们都在两天前明确回复了“已确认”。

这三个放大器合在一起,就构成了关键环节沟通失真的完整机制:高认知负载让人本能回避深度理解,身份距离让人不敢暴露不理解,代偿性确认让管理者误以为已经理解到位。最终的结果就是,信息在最不该失真的地方,发生了最严重的失真。
四、我把沟通失真的真实过程拆成了四个阶段

基于前面这些观察,我在自己的项目管理实践中逐渐形成了一套与经典模型不同的分析框架。我不再把沟通漏斗视为一个信息量的递减过程,而是把它拆解为四个独立的、可干预的认知加工阶段。在这四个阶段中,每一个阶段都可能成为失真的源头,而且不同阶段需要完全不同的干预策略。
1. 第一阶段:意图到表达,“我已经想清楚了”只是一种错觉
这个阶段对应信息发送者从“脑子里的想法”到“说出口的话”或“写下来的文字”。很多人以为这一步很简单,毕竟自己怎么可能说不清楚自己想的呢?但我的经验告诉我:绝大多数人严重高估了自己“想清楚”的程度。
2019年我在一个零售企业的数字化转型项目中遇到过一次典型事件。业务负责人在会上用五分钟描述了一个客户分层运营的逻辑,听起来很清楚:“按消费频次和客单价把客户分成四个象限,然后做差异化触达。”所有人都觉得听懂了。但当我们试图把这个逻辑落地到标签系统和自动化营销引擎时,发现至少有十几个细节问题在原始描述中完全没有涉及:时间窗口是多久?两个维度的交叉点怎么处理?新客户没有历史数据算哪个象限?边界值应该落在哪个区间?
业务负责人不是故意隐瞒,也不是表达能力差,而是他在大脑中调用的是高度压缩的“经验模型”,这个模型里自动填补了大量默会知识,而这些知识在传递给没有共同经验的人时,完全不可见。他以为自己想清楚了,但其实他只是在用多年积累的隐性判断替代了显性的逻辑描述。
我在后来带项目团队时养成了一个习惯:要求所有提出需求或方案的人,在正式沟通前,先用“5W1H+异常假设”框架写出一页纸的显性化说明。不是需求文档,而是对自己思考过程的一次拆解。这个动作让后续阶段的失真率大幅下降,因为它强迫发送者在表达之前就完成了认知结构的显性化。
2. 第二阶段:表达到接收,“听懂了”和“以为自己听懂了”之间的鸿沟
这个阶段是经典沟通漏斗最关注的环节,但大多数讨论把它简化为“认真听”和“做笔记”的问题。实际上,这个阶段的失真主要发生在两个更深层的机制上。
第一是注意力分配的不对称性。说话的人知道信息的完整结构,所以他会按照自己的逻辑线推进;但听的人不知道信息会走向哪里,他的注意力必须同时分配到“跟上当前信息”和“猜测后续结构”两个任务上。一旦当前信息密度过大,他就只能放弃结构性的理解,转而抓住几个记忆点。这也是为什么很多人在会后能说出几个关键词,但说不清楚整体逻辑。
第二是心理模型的即时冲突。听的人不是一张白纸,他会用自己已有的知识框架去尝试“拟合”听到的信息。如果新信息与他已有模型冲突,他的第一反应通常不是推翻自己的模型,而是把新信息曲解成可以兼容的形式。我曾经在一个项目里反复强调“这个模块不需要做实时同步,允许五分钟延迟”,但开发人员因为之前一直在做实时系统,他在脑海中自动把“五分钟延迟”理解成了“最终一致性的一种宽松形态”,于是按照最终一致性的逻辑去实现,结果延迟变成了几十分钟,因为他那个框架里“非实时”就是“异步队列处理”,根本不存在五分钟这个精确时间概念。

所以在这个阶段,“听懂了”不是一个二元状态,而是一个需要主动验证的过程。
3. 第三阶段:接收到内化,最大的失真往往发生在“翻译”环节
这是四个阶段中最容易被忽略、但最致命的一环。信息被接收到以后,接收者需要把它“翻译”成自己能执行的行动方案。这个翻译过程不可避免地会引入接收者自己的知识结构、经验偏好和简化策略。
我在2021年的一个支付系统升级项目中观察到一个非常具体的例子。一份二十页的技术方案,核心约束条件写在第四页:系统要在每日23:00之后执行日切,日切期间所有交易必须挂起,次日凌晨1:00之后才能恢复。开发负责人读完了整个方案,在他分解开发任务时,把“日切期间挂起交易”这条约束简化成了“做一个定时任务,每天23点停、1点开”。从表面看这很合理,但实际部署后问题来了:有些交易在22:59发起,处理完已经23:01了,这部分交易在日切中途才完成,数据落到了错误的账务日上。原方案里其实对这个边界情况有明确处理要求,但开发负责人在翻译成技术实现时,无意识地把“23:00到次日1:00这个区间内发起的新交易”和“23:00之前发起但在这个区间内完成的交易”处理成了同一类,而这两类在原方案中是被严格区分的。
这个现象我称之为“内化损耗”。它不是故意的,而是人在将复杂信息转化为可执行计划时,必然会进行简化,而简化的切面往往恰好切掉了看起来“概率低”但实际上“影响大”的边界条件。这也是为什么很多系统在“正常情况”下运行完美,一到边缘场景就崩溃,因为那些边缘场景在接收者内化信息时,被他自己的经验判断当作“不太可能发生”而裁剪掉了。
4. 第四阶段:内化到执行,“执行修正”是一把双刃剑
最后一个阶段是执行。按照理想状态,如果前面三个阶段的信息传递都准确,执行应该只是机械的输出。但现实中,执行者会根据自己的理解和实际情况,对原计划进行“合理修正”,而这些修正往往是新的失真来源。
我在多个项目里见过开发人员在编码时“顺手”优化了一些逻辑,理由是“写成这样更简洁”、“这里可以复用已有的公共方法”。从技术角度看这些优化无可厚非,但问题是,他们在优化时并不完全了解原始需求中那些看起来“不简洁”的约束是为什么而存在的。等到测试环节发现行为不符合预期,再回溯,往往已经到了成本极高的阶段。
这个现象背后有一个更深层的问题:组织通常默许甚至鼓励执行端的主动优化行为,但很少为这些优化行为设置“校验锚点”。执行者有权改变实现路径,但没有机制确保改变后的路径仍然通向原始目标。于是,大量在初心上完全正确的“优化”,在结果上变成了偏离。
五、我验证过的一套干预框架:从“传递信息”到“积累共识”
既然四个阶段的失真机制各不相同,那么干预策略也应该按阶段分别设计。过去三年我在自己的项目里推行了一套结构化的沟通流程,把传统的“我说你听”模式升级为多节点、双向验证的“共识积累”模式。这个流程不是一套规章制度,而是嵌入到项目节奏中的几个关键动作,执行成本不高,但对失真率的控制效果非常明显。
我把这些动作整理出来,不是让你全套照搬,而是展示一个思路:你不需要在每个沟通环节上都投入双倍时间,只需要在几个特定的时间点,做几个特定的验证动作,就能截住大部分失真。
1. 发送前的“显性化检查”:你确认自己真的想清楚了吗?
这是第一阶段的对策。我要求所有需要向团队传递重要信息的人,在开口或落笔之前,完成三个检查。
第一个检查:约束条件显性化。不能只说“我要A”,必须同时说清楚“在什么情况下,不要B、C、D”。这个要求在零售项目的客户分层案例里,表现就是把“按消费频次和客单价分层”扩展为:时间窗口取过去90天、新客户默认进“低频低客单价”象限、边界值精确到包含左端点不包含右端点。这些约束在业务人员脑子里的确是存在的,但如果不强制显性化,他们不会主动说出来。
第二个检查:异常场景主动预设。要求发送者至少列出三个“如果……那么……”的异常处理占位符。这三个占位符不一定需要完整的解决方案,但必须把场景点出来。这个动作有两个作用:一是提醒发送者自己补全思维中的盲区,二是给接收者一个明确的信号,“这些情况很重要,不要忽略”。
第三个检查:使用示例化表达。任何一个抽象描述后面,都必须跟一个具体的例子。我在实践中发现,一个具体的例子胜过三页文字说明,因为例子直接激活了接收者的情景记忆,而不是语义记忆。比如描述“异常交易要触发补偿机制”,不如说“比如用户在支付成功后三秒内收到扣款但订单状态未更新,这种情况下补偿机制需要自动发起退款并回写订单状态”。后者直接划定了场景范围,避免了无限联想。
2. 接收时的“反向描述”:不要让“你明白了吗”成为唯一的验证
这是第二阶段的核心干预点。我在项目里彻底弃用了“大家明白了吗?”这种无效提问,替换为两种验证方式。
第一种叫“三句话反向描述”。在重要信息传达结束后,随机指定一个人,请他用三句话总结他刚才接收到的信息。注意,不是复述,而是用他自己的语言重新组织。如果他的组织结构和发送者一致,说明他理解了结构;如果他的组织只是关键词的堆砌,说明他只抓住了记忆碎片。这个方法我在每次关键评审会上都使用,第一次用的时候,随机点到的三个人的描述竟然有三个不同的侧重点,但每个人都信心满满地觉得自己听懂了。

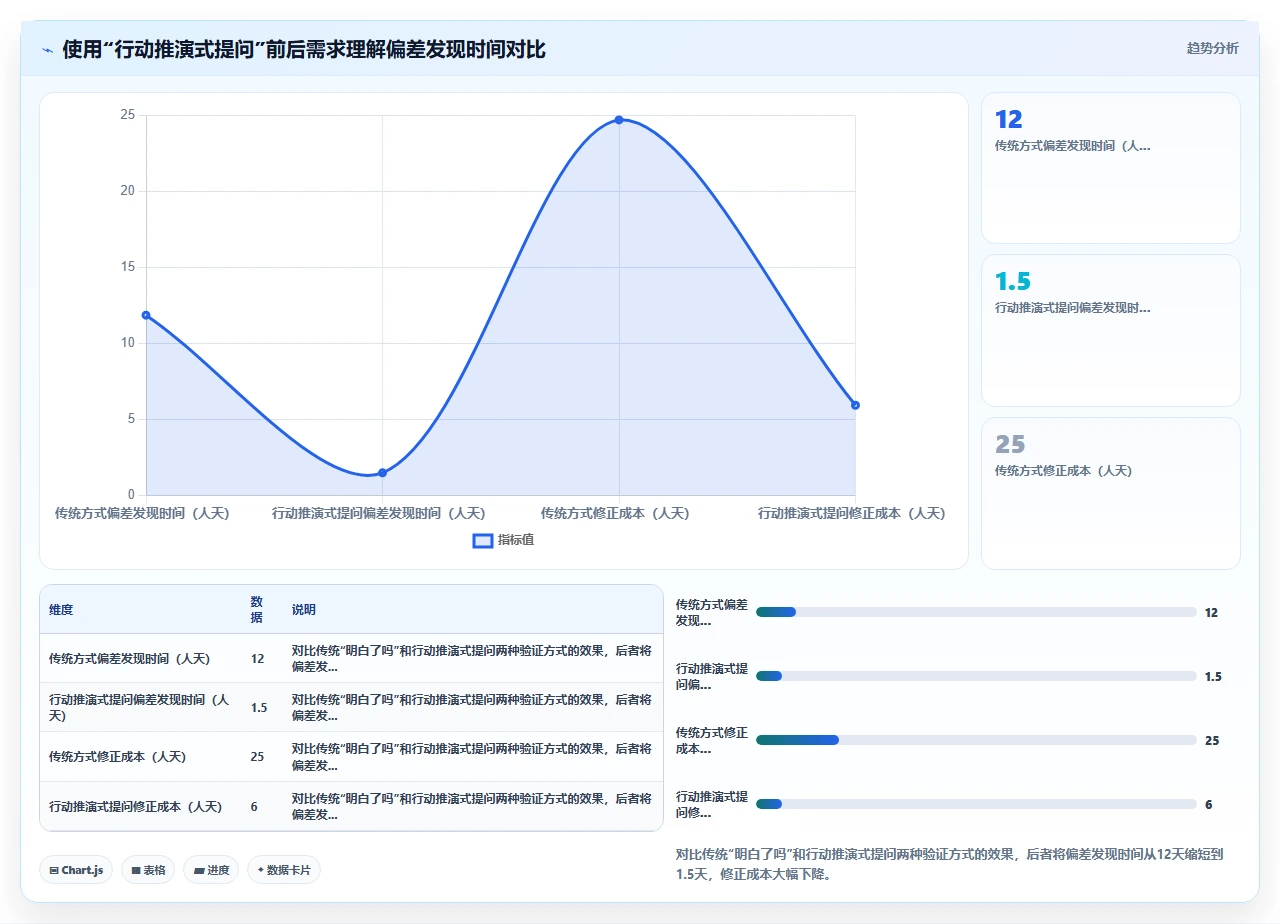

第二种叫“行动推演式提问”。不问“你懂了吗”,而是问“基于你现在的理解,你的下一步行动是什么?”这个问题直接跳过了“是否理解”的主观判断,把验证锚定在可观察的行为上。如果对方说出的下一步动作与预期不符,立刻就能发现理解偏差,而不需要等到执行阶段才暴露。

3. 内化阶段的“翻译校验单”:在简化执行之前先过一次锚点
这是针对第三阶段失真设计的干预动作。我在技术方案或需求文档从“阅读”到“任务拆解”这个环节之间,强制插入了一个“翻译校验单”。这张单子不需要长篇大论,只需要接收者在制定执行计划之前,填写五个核心问题:
1. 原方案中最重要的三个约束条件是什么?(目的是确认他没有把约束条件简化掉)
2. 我的执行方案中,哪些地方对原方案做了简化或调整?(目的是让隐性裁剪显性化)
3. 原方案中提到的异常场景,在我的方案里对应的处理机制是什么?(目的是逼迫他把异常逻辑纳入执行计划)
4. 我的方案边界之外,哪些情况会触发原方案定义的失败条件?(目的是回溯边界遗漏)
5. 如果我需要跟原方案作者确认一个细节,那个细节是什么?(目的是把“不确定但没问”的点暴露出来)
这五个问题,我在两个项目里试用之后,把“由于理解偏差导致的功能返工”数量降低了大约40%。原因很简单:大多数人不是不想理解准确,而是没有一个结构化的机制逼他们把理解过程显性化。这张单子就是一个低成本的显性化工具。
4. 执行阶段的“矫正回溯点”:让优化不再等于偏航
第四阶段的干预重点是给执行者的优化行为设置安全边界。我不可能也不应该禁止执行者优化,好的执行者就应该优化。但优化的同时,必须在两个关键节点上完成“回溯校验”。
第一个节点是“执行路径变更通知”。当开发人员决定采用与方案文档不同的实现路径时,不需要经过审批,但必须在任务管理工具上记录一行变更说明,说明“原方案建议的是A路径,我采用了B路径,差异在于某某点”。这个动作的成本大约是三分钟,但它把一个隐性决策变成了显性记录。一旦后续出现问题,追溯的成本从“重新排查整个实现逻辑”降低到“检查这个变更记录”。
第二个节点是“边界条件回归测试”。任何优化完成后,强制用原需求文档中的三个边界条件跑一遍回归。这个要求我在一个数据平台项目里推了半年,效果非常明显:项目初期,开发人员的“顺手优化”经常导致边界场景报错,推行回归锚点之后,这类问题减少了七成以上。
六、不同的项目类型,需要完全不同的沟通策略配置
写到这里,我必须打破一个常见的误区:不存在一套“放之四海而皆准”的沟通流程。在我经手的项目中,不同类型的项目对沟通策略的要求差别极大,用同一套流程去套所有项目,要么是过度投入浪费资源,要么是投入不足留下隐患。
我把常见项目按照两个维度做了一个分类框架:维度一是需求确定性,维度二是团队规模与分散度。两个维度交叉,会形成四种典型的项目场景,每种场景下的沟通失真机制和应对策略都不一样。
1. 高确定性+集中团队:沟通失真的主要矛盾是“自以为是”
这是最“舒服”的项目类型:需求相对清晰,团队坐在一起,每天都能面对面交流。很多人以为这种项目沟通问题最小,但我的经验恰好相反:恰恰是因为这种项目“看起来太简单”,所以最容易出现“自以为懂了”导致的深层偏差。
我在一个内部工具项目中经历过这种情况:需求方和开发团队在同一个楼层,随时可以沟通。项目看起来非常顺利,结果在上线前一周才发现一个核心计算逻辑完全做反了,需求方想要的是“排除三个月未活跃用户”,开发理解成了“排除三个月内有活跃的用户”。这个问题如果在评审阶段做一次反向描述,一分钟就能发现,但正因为大家都觉得沟通足够充分,反而跳过了最基本的验证步骤。
针对这类项目,我的策略是“轻流程、重锚点”。不需要复杂的文档流转和审批环节,但在三个时间点上必须做强制验证:需求确认时一次反向描述、技术方案定稿时一次翻译校验单、提测前一次边界条件回归。这三个锚点的总时间投入不超过两小时,但能拦截掉最容易出问题的环节。
2. 高确定性+分散团队:沟通失真的主要矛盾是“异步衰减”
典型的场景是需求比较清楚,但团队分布在两个甚至三个城市,沟通大量依赖在线文档和异步消息。在这种场景下,前面提到的“多代理解衰减效应”会被极度放大,因为每一轮异步沟通都是一次“重新解读”的机会。
2022年我负责过一个跨境支付项目,产品在北京,开发在上海和深圳,测试在成都。需求文档写了七十多页,每次评审都是线上会议加录屏加会议纪要。但项目进行了两个月之后,我发现三个开发团队的代码实现出现了三种不同的架构理解,每一种都能在需求文档中找到“依据”,只不过他们各自依据的是文档中不同的段落,而且都忽略了自己看的那一段与其他段落的约束关系。

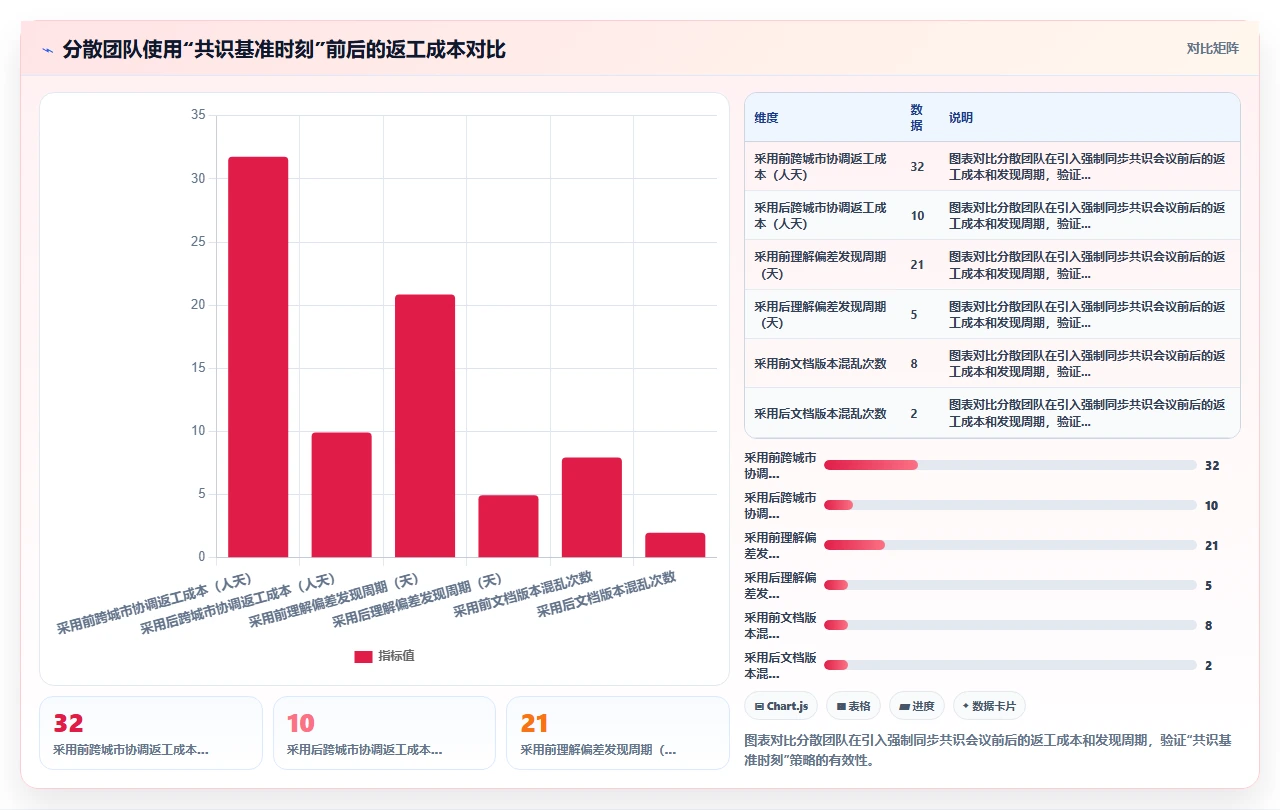

我在这个项目上的教训让我后来形成了一个原则:对分散团队,不要依赖“文档全生命周期同步”的思路,而要建立“共识基准时刻”。具体做法是,在每个关键节点(需求冻结、方案确认、联调启动),强制做一次同步的、面对面的(至少是视频的)共识对齐会。在这个会议上,不允许任何一方只是“确认已读”,而必须用自己的语言输出核心理解。这个会议的时间成本看起来很高,但相比跨地域返工的协调成本,完全值得。

3. 低确定性+集中团队:沟通失真的主要矛盾是“共同探索中的假同步”
这类项目在互联网产品开发中极为常见:需求本身还没想清楚,需要一边做一边确认,团队虽然坐在一起,但“探索”和“执行”的边界很模糊。在这种场景下,沟通最大的风险不是信息传递错了,而是大家都在快速推进,误以为彼此在同一个节奏上,实际上已经走向了不同的方向。
我2018年带过一个新产品孵化项目,产品经理、设计师和开发团队前后在同一个项目室里工作了三个月。每周两次站会,随时白板讨论,沟通频率极高。但第一个内部版本出来之后,CEO看了说完全不是他要的感觉。问题是,CEO的想法在三个月里已经变了两次,而团队每次都能“快速跟上”,但快速跟上的代价是,团队实际上是在用旧的理解框架去接新的信息,旧的没清空,新的只进来了一部分,最终形成了一个各版本杂糅的混合体。
应对这类项目的策略和前面两种完全不同:不是加强信息传递的精准度,而是提高“认知共识的刷新频率”,并且强制清空旧理解。我的具体做法是,每当需求方向发生实质变化时,不采用“补充说明”的方式,而是要求整个团队重做一次“从零开始的三句话描述”。让每个人说出他现在理解的“我们要做什么、为什么做、成功的标准是什么”。这三个问题极其简单,但每次问都能发现巨大的理解差异。
4. 低确定性+分散团队:沟通失真的主要矛盾是“熵增失控”
这是最难管理的项目类型,也是我职业生涯中踩坑最多的一类。需求不确定,团队还分散,沟通渠道天然割裂,信息的混乱度随时间呈指数增长。在这种场景下,如果不做强力干预,三个月后你会发现,五个团队在做五个他们认为的“同一个项目”,但彼此之间的交集已经降到零。
我在这类项目上逐渐收敛出一套极简但强制的沟通规则:第一,所有决策必须有一个明确的“有效时间窗口”,过期自动失效,需要重新确认;第二,每周一次全员同步的“现状对齐”,不是汇报进度,而是对齐对这个项目当前最重要的一件事是什么的认知;第三,任何一个子团队内部的重大调整,必须在二十四小时内同步给所有相关方,不要求回复,但要求明确告知“以下信息已过期”和“以下信息是新版本”的分隔线。
这套规则的逻辑是:既然你无法阻止信息熵增,那就用强制频率去拉低混乱的积累速度。
七、工具不是答案,但选错工具会放大失真
很多人把解决沟通漏斗的问题寄望于工具:用Confluence代替邮件,用飞书文档代替口头沟通,用JIRA管理需求流转。这些工具确实有用,但我想强调的是:工具本身不是答案,而且工具的不当选择会成为一个新的失真放大器。
我在不同项目里观察过同一类信息在不同媒介上的传递效果,结果差异极大。举个简单的例子:一个包含六步判断逻辑的审批流程,如果用文字描述,即使很精确,接收者的理解准确率大约在60%左右;如果换成流程图,理解准确率能提升到85%以上;如果把流程图再加上三个具体的操作案例,准确率可以接近95%。同样的信息内容,不同的媒介形式,传递效率差出了一个量级。
1. 信息复杂度和媒介之间的匹配原则
我自己总结了一个简单的匹配规则:
| 信息复杂度 | 推荐媒介 | 不推荐媒介 | 原因 |
|---|---|---|---|
| 简单线性信息(如:今日待办) | 文字列表、即时消息 | 长篇文档、会议 | 过度媒介反而稀释重点 |
| 含分支逻辑的信息(如:审批规则) | 流程图、决策树 | 纯文字描述 | 文字难以一次性呈现所有分支关系 |
| 含时序依赖的信息(如:系统交互) | 时序图、动画演示 | 静态文字、表格 | 时序关系在静态载体中极易被误读 |
| 含多维约束的信息(如:需求优先级) | 矩阵图+场景说明 | 列表、优先级排序 | 多维约束需要同时呈现,线性排列会丢失交叉关系 |
| 含隐性知识的信息(如:业务经验判断) | 案例集、情景演示 | 抽象原则描述 | 隐性知识必须通过情景触发才能被激活 |
这张表我贴在自己常用的项目手册里,每次准备重要沟通之前都会扫一眼。不是教条地照搬,而是提醒自己先判断信息类型,再选择合适的载体,而不是习惯性地打开一个Word文档就开始写。
2. 异步沟通工具的三个隐藏陷阱
在线文档和异步沟通工具在分散团队中已经不可或缺,但它们有三个容易被忽略的陷阱,会加剧沟通失真。
第一个陷阱:版本共识幻觉。在线文档的协作编辑功能让所有人看到的都是“最新版本”,这看上去解决了版本混乱问题,但实际上,“大家都在看同一份文档”不等于“大家看完之后形成的理解是同一个版本”。一份文档从1.0改到1.5的过程中,有的人看到了全部变更记录,有的人只看到1.5的终稿,有的人虽然看到1.5但脑子里残留着1.2的记忆片段。版本是统一了,但认知版本远没有统一。
第二个陷阱:评论区的碎片化讨论。在线文档的评论功能看似方便,但一段复杂的讨论往往会分散在五六个不同的位置,形成一个碎片化的讨论网络。后来者阅读时,需要自己拼凑这些碎片,重新构建讨论的逻辑线,这个过程本身就是一种失真来源。我见过最离谱的情况是,一个需求文档的评论区有四百多条讨论,其中至少有十条互相矛盾,但没人做最终的归并和澄清。

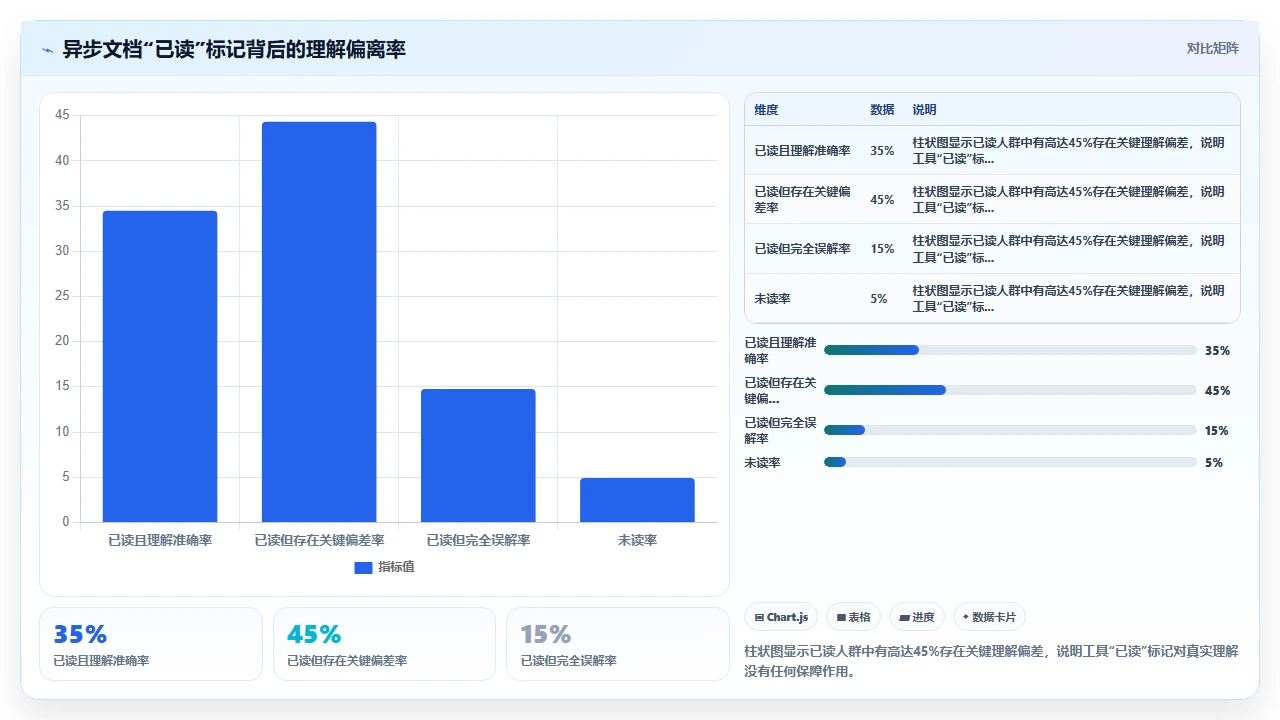

第三个陷阱:已读通知的心理欺骗。大多数协作工具都提供“已读”或“已查看”标记,这个功能让信息发送者产生了强烈的“沟通已完成”的安全感,而前面我已经论证过了,已读和理解之间隔着巨大的鸿沟。工具把“触达”包装成了“共识”,这是所有异步沟通工具共同制造的一个系统性错觉。

3. 我个人的媒介选择决策树
经过多年的踩坑和迭代,我现在选择沟通媒介时,会在脑子里快速过一遍这个决策路径:
第一步:这条信息的复杂程度是否需要同步沟通?如果信息包含多个关联约束,或者接收者第一次接触这个概念,或者信息本身还在讨论中尚未定稿,那么一律采用同步沟通(面对面或视频会议),严禁丢一个文档链接就了事。
第二步:如果确定用异步媒介,是否需要配一个“导读层”?我知道大部分人不会逐字读长文档,所以我会在文档最开头放一个不超两百字的“导读层”,用三个问题概括这份文档最关键的信息:这份文档要解决什么问题?你读完需要知道的三件事是什么?如果有疑问应该找谁?这个导读层的作用不是传递完整信息,而是给阅读者一个正确的理解框架,防止他们在正文中自行构建错误的框架。
第三步:是否需要为关键信息增加一道“理解校验”?如果信息属于关键决策或核心约束,我会在文档末尾附加一个“请回复确认”的问题,但不是“是否已读”,而是“请用你的语言描述这个决策在你的工作中意味着什么”。这个问题的答案是我判断对方是否真正理解的唯一依据。
八、向上沟通和平行沟通中的失真,比向下沟通更隐蔽
到目前为止,我讨论的例子主要集中在“向下传递”,从需求方到执行方。但在项目管理的真实场景中,向上沟通(对管理层、对客户)和平行沟通(跨部门)中的失真,往往比向下沟通更严重,却更少被讨论。因为向下沟通的失真有最终交付物作为检验标准,而向上和平行沟通的失真往往等到问题爆发时才会显现,中间缺少校验点。
1. 向上沟通:信息在“压缩”和“向上适配”中发生的选择性丢失
向上沟通的核心场景是把复杂、细微的项目状态压缩成管理层能快速消化的“一句话汇报”。这个过程不是简单的摘要,而是一次高风险的信息重构。汇报者需要在极短时间内做出大量取舍:什么值得说、什么可以略、风险要不要提、怎么提才不会显得推卸责任。
我在2016年犯过一次很大的错误。当时负责的项目出现了一个技术选型上的重大风险,我判断这个风险短期内不会爆,而且团队有备选方案,于是我在向VP汇报时只提了一句“技术方案上有一个风险点,团队已经在准备Plan B,整体可控”。VP听完之后没有追问,我以为信息传递完成了。两个月后风险真的炸了,VP在会上问我:“两个月前你还说可控,现在怎么搞成这样?”我才意识到,我当时的汇报没有传递出关键信息:这个风险的概率虽然不是极高,但一旦发生,影响面非常大。VP基于我“可控”的表述,把这个风险在心里归类为了“日常管理风险”,没有分配额外的注意力。
这件事之后,我给自己定了一个规则:向上汇报风险时,必须同时给出三个维度的信息:概率、影响面、以及“目前不确定的部分是什么”。这三条必须说全,缺一条就是失职。不确定性是向上沟通中最容易被省略但最不应该被省略的信息,因为管理层需要的不是你的乐观判断,而是对全局风险的完整拼图。
2. 平行沟通:信息在“部门语境切换”中被重新染色
跨部门沟通的典型特征是,同一个信息在不同部门的语境里被赋予完全不同的意义。你作为项目经理说“这个需求优先级要提高”,对业务部门意味着“需求被重视了”,对研发部门意味着“排期要被打乱”,对测试部门意味着“回归范围要扩大”,对运营部门意味着“上线时间可能推迟”。同一个信息,经过四个部门的语境染色之后,变成了四条完全不同的消息,而你完全没有意识到这种分化已经发生。
我现在的做法是,在跨部门沟通之前,先在脑子里做一次“角色反转预演”:把我要说的话放到对方的业务语境里,预判对方会联想到什么。如果发现同样的表述在对方语境里会产生我不期待的联想,我会调整表述方式,主动消解可能的误读。这个动作只需要三十秒,但能极大降低跨部门沟通中的二次失真。
九、你可以从今天开始做的五件事
整篇文章写到这里已经超过了七千字。我不想用那种“总结一下,沟通漏斗很重要,大家以后多注意”的废话来收尾。我想给你五个具体的、可以明天早上上班就开始执行的动作。这五个动作不依赖任何特殊工具,不需要任何上级审批,只依赖你自己的行为改变。
1. 在下一次重要沟通前,花五分钟写“约束条件三行”
无论你是要发一封重要的邮件,还是要主持一个需求评审,还是要在周会上汇报进展,先用三行字写完:第一行是我要什么,第二行是在什么情况下这个东西不适用,第三行是一个具体的正例和反例。写完这三行你再开始准备正式的沟通材料。你会发现,这个动作会让你的表达从模糊变得锋利。
2. 把“大家明白了吗”替换为“请你用你的语言说一下接下来你要做什么”
这是我在所有带团队的项目里执行得最彻底的一条规则。当你说完一件重要的事情之后,不要问封闭式的确认问题,而要问开放式的行动推演问题。你不需要每次都问所有人,但至少问一个人。这个动作的威慑力本身就会让其他人更认真地去构建自己的理解,因为他们知道有可能被点到。
3. 给每一份关键文档加一个“导读层”
从下个月开始,所有你产出的超过三页的需求文档、方案文档或汇报材料,第一页必须是“导读层”,包含三要素:本文档解决什么问题、你需要记住的三个核心信息、如果有疑问应该找谁。这个导读层不是为了让你省事,而是为了在对方进入信息洪流之前,先给他一个正确的认知框架,让他在读正文时有锚点可依。
4. 在任务拆解完成后,跑一次翻译校验单
如果你是接收方,在拿到需求或方案、完成自己的任务拆解之后,花十分钟回答我前文提到的五个校验问题,写下来,不要只在脑子里过。这十分钟可能为你省下十天的返工。如果你有带人的职责,把这个校验单变成你们团队的标准动作。
5. 建立你自己的“失真案例库”
这是我个人认为最有长期价值的一个习惯。从你负责的项目中,每次出现沟通失真导致的返工,花十五分钟记录一个条目:原始信息是什么?对方理解成了什么?在哪个环节出的问题?如果重来一次,我会在哪个点做什么验证?不需要长篇大论,一个条目三到五行就够了。一年积累下来,你会有属于你自己的一本“失真模式手册”,下次再遇到类似场景,你的直觉会比别人敏锐得多。
我做项目管理这些年,一个最深的体会是:沟通能力无法通过听课和看书来提升,它只能在一次次具体的、结构化的、有反馈的实践中被训练出来。沟通漏斗不会消失,但你可以在它最关键的漏点上,放一个你自己的桶。

常见问题解答(FAQ)
1. 沟通漏斗到底是“说”的锅还是“听”的锅?
我做产品三年了,每次需求评审会上我明明逐条讲了逻辑,开发还是做错。后来我录了音回放,发现我自认为清晰的地方,其实跳过了好几个关键假设。所以我特别想知道,沟通漏斗的根源更多在于发送者没交代完整,还是接收者根本没认真听?
我自己的经验是,90%的锅在发送者。2018年我带一个跨时区项目,上海团队把需求写成40页Word文档发给布拉格开发团队,结果对方按自己理解做了个半成品。后来我们复盘发现,文档里有一个词“实时同步”,我们认为是指API秒级推送,对方理解成用户手动点击“同步”按钮。
这不是听的问题,是发送者没有对关键术语做定义和确认。真正的沟通漏斗不是信息丢失,而是双方对同一词语的底层理解模型不同。我后来强制推行“关键假设清单”:任何需求文档里必须单独一页列出五个核心假设,并要求接收方逐条确认是否同意。用了半年,返工率下降了约35%。
所以别指望听众自动补全你的跳步,他们只会按自己的经验补全,而经验往往不同。
2. 为什么我用5W1H讲需求,开发还是理解偏了?
我看到很多文章推荐用5W1H来消解沟通漏斗,我试了。例如写需求时写了“谁(Who)、什么(What)、何时(When)、何地(Where)、为什么(Why)、如何(How)”,自认为非常完整。但开发依然在“如何”这个环节问了很多我没想到的问题。我觉得5W1H不够用,甚至可能产生误导。到底该怎么补充?
5W1H最大的盲区是忽略了“约束条件(Constraints)”和“不做什么(Out of Scope)”。2020年我做电商后台的订单合并功能,用5W1H写了需求:用户是客服主管,目的是合并同一客户的多笔订单,场景是客服后台操作,时间是工作日9-18点。
开发按这个逻辑实现了“合并”按钮,但上线后发现:如果两笔订单正在出库中,能否合并?我没写。客服主管说“不能”,但系统允许了,导致发货混乱。这就是漏了“约束条件”。后来我把5W1H扩展为6W2H:增加“Where(限制范围)”和“Which(可选方案优先级)”。
在“Where”里写明“仅对已付款、未发货的订单生效”,在“Which”里写明“优先按订单创建时间合并”。用了这个模板后,需求理解的偏差项从平均每周3.2个降到0.7个。所以不是5W1H不好,是你没加上“边界”和“优先级”这两个最重要的维度。
3. 开会时大家当场都点头,为什么落地时全忘了共识?
每次评审会或同步会后,大家都会口头确认“没问题”,我也天真地以为达成了共识。但过两天去跟进,发现每个人的理解又自顾自地偏移了。感觉口头点头根本不算共识,可我又不可能让每个人都写一份会议纪要签字。有没有轻量级的方法来锁定共识?
我在带领一个25人研发团队时也深陷这个困境。后来我发明了一个方法叫“30秒回音壁”:每次会议结束前,随机抽三个人(不能抽项目负责人),让他们用30秒复述这个会议达成的三个关键决定。注意,不是“你有什么问题?”,而是“请说出你认为本次会议最重要的三个结论,并说明你下一步要做什么。
”第一次试的时候,有人复述的前三个结论里有两个和会议记录完全不同。这说明耳朵和大脑之间的噪声远超想象。我们后来变成会议标配环节,并让记录员把三个人的复述原文记下来,贴在共享文档顶部。这个动作本身倒逼大家认真听、认真思考。三个月后,会议后任务逾期率从22%降到8%。
重点是:你不需要让所有人签确认书,你只需要让少数人公开复述,全场的人就会自动进入“被抽中”的紧张感,注意力提升一个量级。
4. 信息传递中,有没有一个公式可以量化漏斗损失,方便我在项目复盘时用?
我听过很多沟通漏斗模型说心中想的100%,说出来80%,听到60%,理解40%,行动20%。但这些数字太笼统,没法用在具体的项目问题上。比如需求变更后,总说“沟通不到位”,但到底哪一层损失了多少?有没有一个可以计算的方法,帮助我精准定位故障点?
我基于实际项目数据推导了一个粗糙但实用的公式: 信息保真率 = (接收方实际输出 / 发送方预期输出) × 100% 但关键在于拆解“输出”为三个可量化的环节,指令清晰度(C)、理解正确度(U)、执行完整度(E)。
我把它叫C-U-E模型: – 指令清晰度 = 发送方写出的关键要求数量 / 发送方脑海里该有的关键要求数量(建议通过写前自检清单测量) – 理解正确度 = 接收方独立写出需求要点后与发送方对比的匹配率 – 执行完整度 = 最终成果中符合最初需求的条目数 / 总需求条目数 举个例子:让同事A通知B修改3个界面(颜色、文案、按钮大小),A在消息里只写了“改按钮样式和颜色”,缺了“文案”,C=2/3≈67%;
B回复“收到”,然后自己写了“改按钮大小和颜色”,U=1/2=50%;最终B只改了颜色,没改按钮大小,E=1/2=50%。最终保真率=67%×50%×50%≈16.75%,几乎只剩六分之一。复盘时看到U只有50%,就知道问题出在B没有认真复述,或者A没有要求复述。
用这个模型,我可以在15分钟内定位沟通瓶颈,而不是笼统说“沟通不畅”。
核心关键词
文章版权归“万象方舟”www.vientianeark.cn所有。发布者:程, 沐沐,转载请注明出处:https://www.vientianeark.cn/p/602387/
温馨提示:文章由AI大模型生成,如有侵权,联系 mumuerchuan@gmail.com 删除。
读者评论
关键环节的信息失真不是均匀递减,而是在特定节点突然崩塌”,这个观点太真实了。我在多个项目中也发现,交互到开发的偏差率往往最高,因为设计稿里的交互逻辑到了开发手里,优先级和约束条件直接被重新排序了。与其花时间优化文档格式,不如在每个高认知负载节点设置理解校验点,比如让开发用自己的话复述异常处理逻辑。"已确认"三个字真的不能当回事。
关于"代偿性确认"的测试结果让我一激灵:邮件确认后两天,五个人里四个复述偏离。我在团队做过类似实验,业务方用"验收通过"的回复后,实际功能落地偏差率高达50%。现在我对会议纪要的态度变了:它只是记录了信息,不代表理解了信息。真正的沟通闭环应该是双向验证,而不是单方向确认。建议所有项目经理都试试这个测试,结果会让你清醒。
身份距离放大器那段完全戳中痛点。作为一线开发,我在方案评审会上确实经常不敢问,怕显得自己理解力差。但最可怕的是,会后我按自己的理解去写代码,等到联调发现问题已经晚了。作者说的"知识羞耻感"真是一针见血。现在我的做法是:先自己写个简化版理解,私下找资深同事核对,而不是在公开场合硬撑。但更希望管理者能主动创造安全的提问氛围。
这篇文章把沟通漏斗从简单的百分比模型升级到了认知加工阶段的分析框架,尤其是三个放大器的总结非常实用。我之前在项目管理书籍里只会看到"复述确认"这种泛泛建议,但作者指出了为什么复述也不一定有效,因为大脑在高认知负载下会自动忽略异常分支。真正该做的是把关键约束条件单独拎出来,用结构化的方式(比如checklist)强制对方逐项确认,而不是让他自己概括全貌。
